Согласно Заключению эксперта № 518-2-77-09АП-81903-2021-52 от «11» октября 2021 г. эксперты АНО ЭКЦ "СУДТЕХЭКСПЕРТ" пришли к следующим выводам:
Фактически работы, согласно Договора подряда выполнены не в полном объеме. Разделы проектной документации, представленные на рассмотрение эксперта, требуют доработки и корректировки. Объём работ по каждому разделу приведен в таблице в исследовательской части.
Недостатки представленной на рассмотрении эксперта документации являются устранимыми. Для устранения выявленных недостатков документации необходима корректировка выполненной документации и разработка не выполненных разделов Проектной документации. Без устранения недостатков использование результатов работ невозможно. Разработанная документация может быть использованы как исходные данные для корректировки и разработки документации согласно Договора подряда. Фактически работы, согласно Договора подряда, выполнены не в полном объеме. Объём работ по каждому разделу приведен в таблице в исследовательской части. Разделы проектной документации, представленные на рассмотрение эксперта, требуют доработки и корректировки.
Работы по разработке Архитектурно-градостроительная концепции выполненные АО «Горпроект» соответствуют Заданию на проектирование к Договора подряда, при проведении экспертизы выявлены недостатки представленной на рассмотрение документации.
Недостатки представленной, на рассмотрении эксперта, документации являются устранимыми. Без устранения недостатков использование результатов работ невозможно.

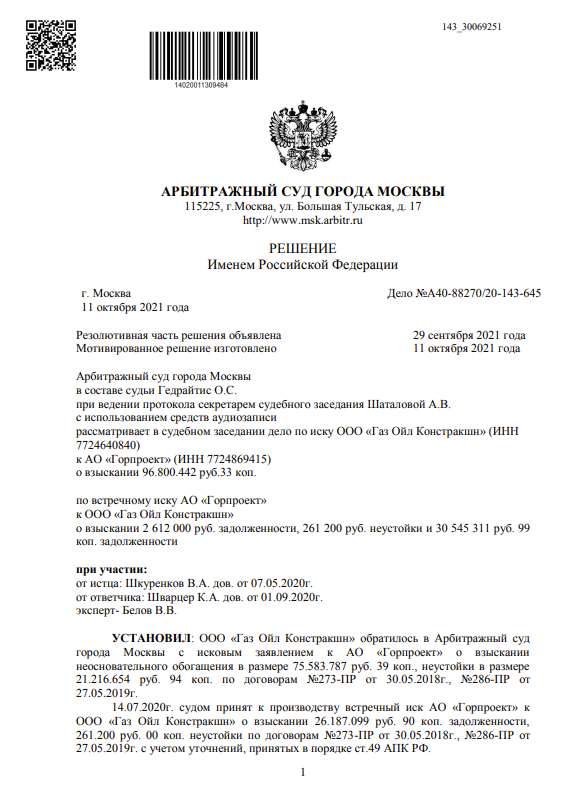

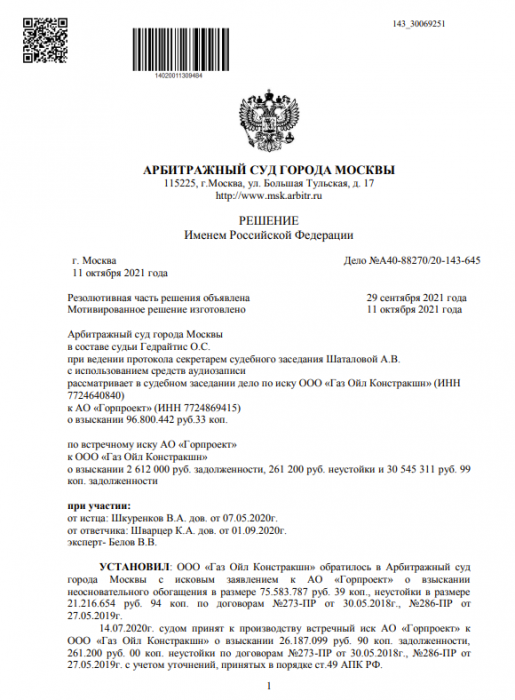

На основании Заключения эксперта 11 октября 2021 года судом вынесено решение.
Фактически работы, согласно Договора подряда выполнены не в полном объеме. Разделы проектной документации, представленные на рассмотрение эксперта, требуют доработки и корректировки. Объём работ по каждому разделу приведен в таблице в исследовательской части.
Недостатки представленной на рассмотрении эксперта документации являются устранимыми. Для устранения выявленных недостатков документации необходима корректировка выполненной документации и разработка не выполненных разделов Проектной документации. Без устранения недостатков использование результатов работ невозможно. Разработанная документация может быть использованы как исходные данные для корректировки и разработки документации согласно Договора подряда. Фактически работы, согласно Договора подряда, выполнены не в полном объеме. Объём работ по каждому разделу приведен в таблице в исследовательской части. Разделы проектной документации, представленные на рассмотрение эксперта, требуют доработки и корректировки.
Работы по разработке Архитектурно-градостроительная концепции выполненные АО «Горпроект» соответствуют Заданию на проектирование к Договора подряда, при проведении экспертизы выявлены недостатки представленной на рассмотрение документации.
Недостатки представленной, на рассмотрении эксперта, документации являются устранимыми. Без устранения недостатков использование результатов работ невозможно.
На основании Заключения эксперта 11 октября 2021 года судом вынесено решение.
